城區拱橋吊桿導管孔防水密封施工方案

2023-06-28

案例參考:寧波澄浪橋吊桿錨具防腐養護專項工程

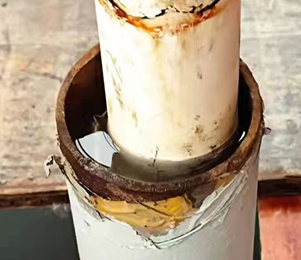

寧波澄浪橋

防腐技術及材料
        本次吊桿、錨具防腐養護專項工程,主要是采用充氣型斜拉索導管密封系統中的密封氣囊和密封膠材料,對防雨罩內的吊桿導管孔做封堵密封。確保沿吊桿流下的雨水在突破第一層防雨罩后,也無法繼續向下流入導管孔底部,對錨具部位
造成銹蝕。安裝充氣型斜拉索導管密封系統,就是增加第二層防護措施。

基本情況

      澄浪橋吊桿總數88根(兩側各44根),對應88個預埋管孔,管孔。吊桿與導管內壁間隙平均值14mm。梁端吊桿位置處于橋梁兩側人行道圍欄外側的延伸部位,底下就是河水,鋼鐵構筑物上無法正常站立行走。施工作業期間需要搭建臨時工作臺,并做好相關安全防護措施。

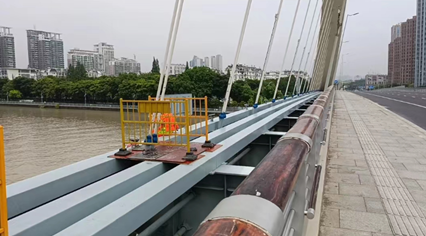

吊桿部位搭建臨時工作臺

準備工作

1、規劃現場施工范圍。對應施工范圍設置圍欄、標志樁等警示物,警示或隔絕過往車輛和人員。現場區域規劃作業車輛停放及休息區、物料擺放區、施工作業區。
2、現場區域規劃作業車輛停放及休息區、物料擺放區、施工作業區。相關設備、工具、物料準備。
3開工前,由現場負責人做集合講話,并強調安全注意事項。

單個吊桿導管孔封堵施工流程

1、打開防雨罩。先利用電動螺絲槍拆卸防雨罩螺絲。再用一字螺絲刀對準防雨罩對接縫撬開防雨罩,拆卸下來的部件擺放穩定,螺絲用盒子或袋子裝好,避免掉入下面河水中。

開啟防雨罩

2、取出導管口減震橡膠墊。將導管口兩塊半圓型減震橡膠墊都取出。遇到吊桿偏心,嚴重擠壓減震橡膠墊的情況,則無法順利取出減震橡膠墊。這時候就要找到反方向著力點,利用葫蘆吊和綁帶將吊桿位置拉扯至居中位置,再輕松取出減震橡膠墊。


取出減震橡膠墊

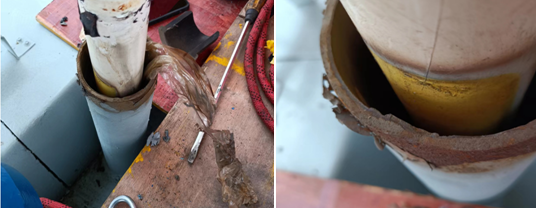

3、清理導管孔雜物(吊桿外附塑料膜)和油污,清理深度200mm。觀察操作部位是否存在安全隱患或不利與安裝操作的因素。例如,導管口切割造成的尖銳毛刺,有可能劃傷安裝人員皮膚或密封氣囊產品;又或是導管存在擠壓變形的情況,導致密封產品無法順利裝入導管孔內。

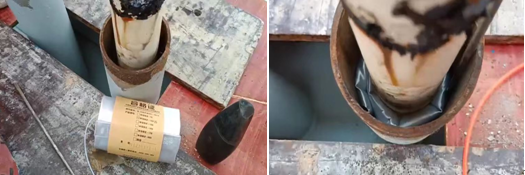

導管孔異物異情

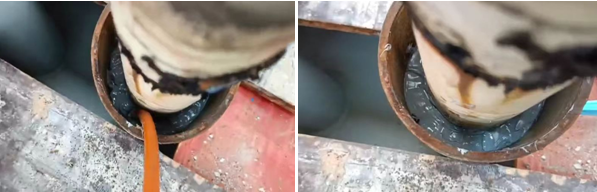

4、安裝密封氣囊。先將密封氣囊去除外包裝材料和內側膠帶隔離紙,對密封氣囊去除隔離紙的黑色膠帶部位和充氣孔外面充氣管(20-80mm長度范圍)的涂抹潤滑劑。再將密封氣囊圍繞吊桿整體塞入導管孔內,上端要留出20mm打膠位置和減震橡膠墊的安裝位置。將密封氣囊的充氣管對接充氣工具,對密封氣囊進行緩慢勻速充氣。當充氣氣壓達到2.8㎏時,停止充氣,在觀察確認不存在漏氣問題后,再拔出充氣管


密封氣囊安裝前后

        注:完成密封氣囊的安裝后,可以進行灌水測試,若沒有出現持續性氣泡或水位不斷下降,則表示封堵嚴密。


灌水測試

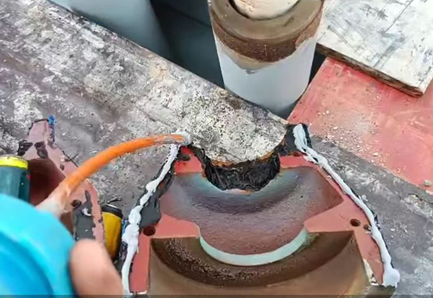

5、刮涂密封膠。先對導管內,密封氣囊上面灌入密封膠,再用刮膠工具深入導管孔空隙內按壓密封膠圍繞導管空隙轉一兩圈,將灌入空隙內的密封膠按壓嚴實,并達到表面平整的效果。


灌注密封膠

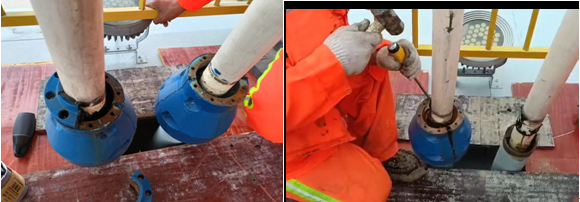

6、減震橡膠墊復位。先后就兩個半圓形減震橡膠墊緊靠吊桿插入導管孔內。

7、恢復防雨罩密封。先對防雨罩對接部位打密封膠,再將兩個半圓防雨罩緊靠吊桿對拼起來,再用電動螺絲槍裝好螺絲,使對拼的兩塊防雨罩緊固密封。


防雨罩邊縫打膠

8、在完成全部安裝步驟后,拆解葫蘆吊和綁帶。

        依照以上操作流程,完成全橋88個導管孔的封堵。

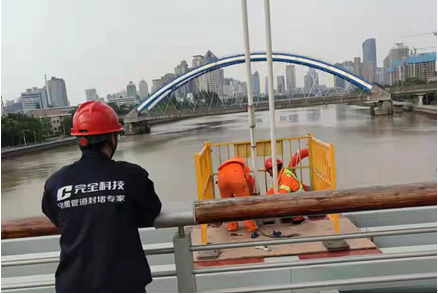

廠家技術人員現場指導
